直饮水施工标准30

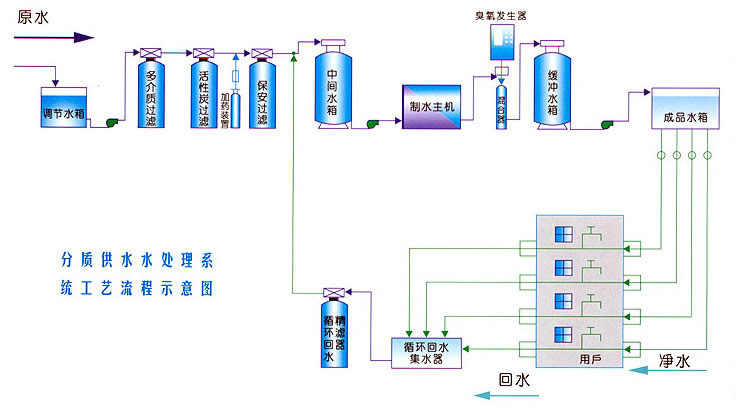

发表时间:2021-07-03 15:08 1、直饮水主机房选择的九大标准要求 (1)选择设置的净水机主机房位置应保证通风良好,附近不得有扬尘污染源。 (2)选择设置净水机房的应有良好的采光及照明,尽量避免黑暗地下室内。 (3)净水设备宜按工艺流程进行布置,同类设备应相对集中布置。机房上方不应设置(4)厕所、浴室、盥洗室、厨房、污水处理间等。除生活饮用水以外的其他水网管道不得进入净水机房。 (5)净水机房的隔振防噪设计,应符合现行国家标准《民用建筑隔声设计规范》的规定。 (6)机房面积不得低于12平方米。 (7)源水为市政自来水(特殊情况例如井水,地表水需提前告知)。 (8)机房或附近要有排水通道。 (9)电源线应为三相五线制,保证24小时正常供电,不可间断性停电,进线必须大于设备输出功率,进线必须接漏电保护器,需做专业接地。 净水机房应满足生产工艺的卫生要求;地面、墙壁、吊顶应采用防水、防腐、防霉、易消毒、易清洗的材料铺设。门窗应采用不变形、材料制成,应有锁闭装置,并应设有防蚊蝇、防尘、防鼠等措施。
2、直饮水主机房基础施工标准及要求 根据前期对学校的了解,确定好主设备放置位置,主机在地面一层还是在其他楼层上。考虑承重是主机房基础施工的第一步。主机房内基础施工标准及要求: (1)主机基础施工使用工字钢框架来分担一部分墙地承受重力。工字钢型号3*4以上标号; (2)机房基础制作要求,工字钢宽度为1.2至1.6米之间,长度需要根据现场而定,现场找到承受点制定工字钢长度。 (3)承重工字钢焊接要求满焊,禁止出现夹杂,气孔,未熔现象。焊接表面应平滑,焊弧纹理清晰,无咬边现象。 (4)工字钢防水槽应做里外防水,防水槽内要有地漏,以保证后期设备维护漏出的水有办法排出。 (5)主机房地平要做防水。墙体打排水溢流孔,以确保后期维护方便。 3、直饮水管网施工标准及要求 (2)水管、电管网路施工必须做到横平竖直。按设计要求对管路增加支撑及固定。 电管网路和水管网路必须分开走线。 (2)水管网路施工要严格按照60CM的距离加固防护抱箍。拐角或其他地方不足60CM的要求使用2个抱箍处理。 (3)电线管路施工按照80CM的间距加固防护抱箍。拐角或其他地方不足80CM的要求使用2个抱箍处理。 (4)水管网路主线端和末端必须安装截止阀。 (5)电线网路必须安装电路保护开关,每个终端必须安装漏报开关。 (6)管线机、饮水台安装到位、位置摆放合理,无跑冒滴漏现象。 (7)电线必须套电管,不得裸线乱飞,尤其接口处必须隐蔽到位,不得出现裸露现象。 (8)水管网路跑线在室外部分的必须保温处理,严防冬季上冻,冻裂水管的现象发生。 (9)水管网路在室外部分的按照走低不走高的原则要求执行。即能走地面以下不走高空。 (10)直饮水管网的施工由专业团队施工,人身保险及合同按照公司要求由项目经理统一在施工前办理。 (11)水管网路配件按照施工图纸联接,靠管箍、焊接螺纹连接,保证连接牢固、密封可靠、密封填充物不裸露在外,靠热熔连接应做到连接牢固、密封可靠、无歪斜现象。 在系统管路通过混凝土板和墙壁时,要结合设计要求及房屋结构,合理安排管路,正确选择穿墙位置,并加装穿墙套管。 (12)管网的保温层应在试水后进行安装,保温材料与管道及设备、配件贴合紧密,接缝处采取避免热损失的措施。 (13)直饮水施工验收由公司验收小组在项目结束时统一验收。
|
